荆门城建地产 | 10月项目进度播报
2021-11-06
历经无数个日夜的精雕细琢
从一纸蓝图到逐步美好呈现
始终严格恪守精工品质
以匠心筑造出您所牵挂的家的模样
荆门城建地产工程进度新呈
与您共同守望家的成长
迎接家的美好未来

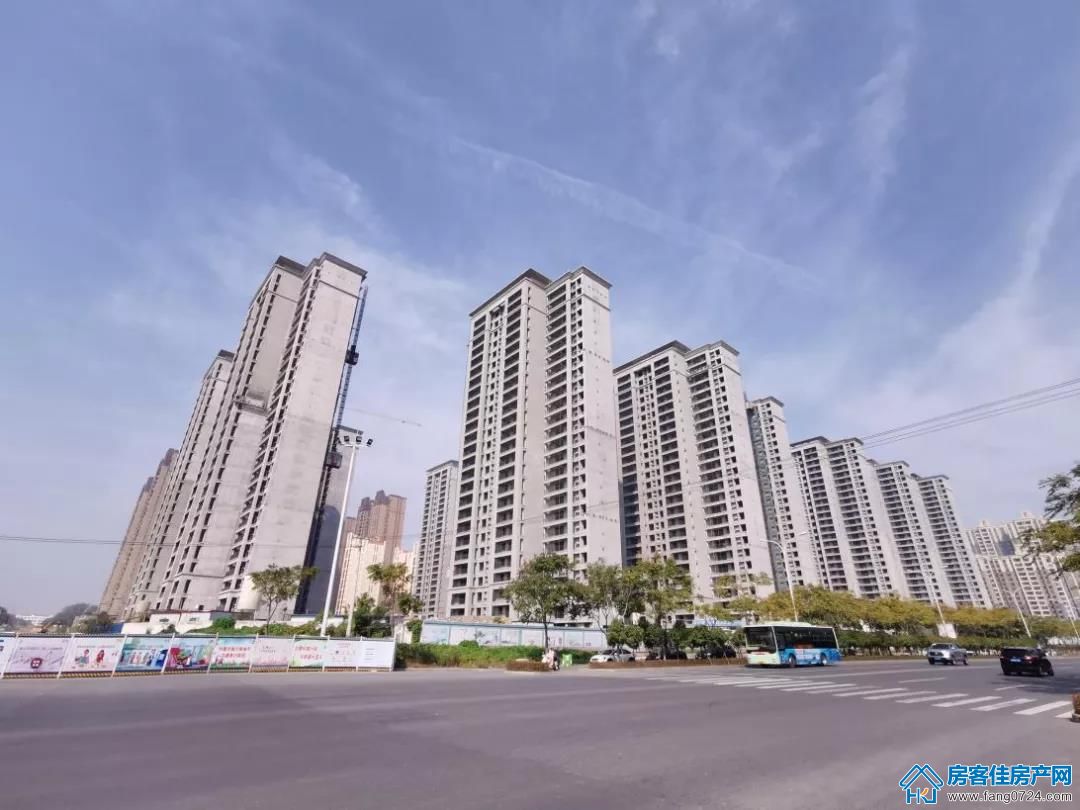

01 荆门城建地产·龙泉大厦

2.主体结构施工。已完成主、附楼主体结构封顶。
3.二次结构施工。已完成主、附楼二次结构施工。
4.屋面工程施工。已完成主附楼屋面工程施工。
5.幕墙工程施工。幕墙除施工电梯区域外已施工完成。
6.机电安装工程施工。已完成主、附楼机电安装工程楼层空调管线、桥架、排水施工,机电安装工程施工完成75%。

项目进展

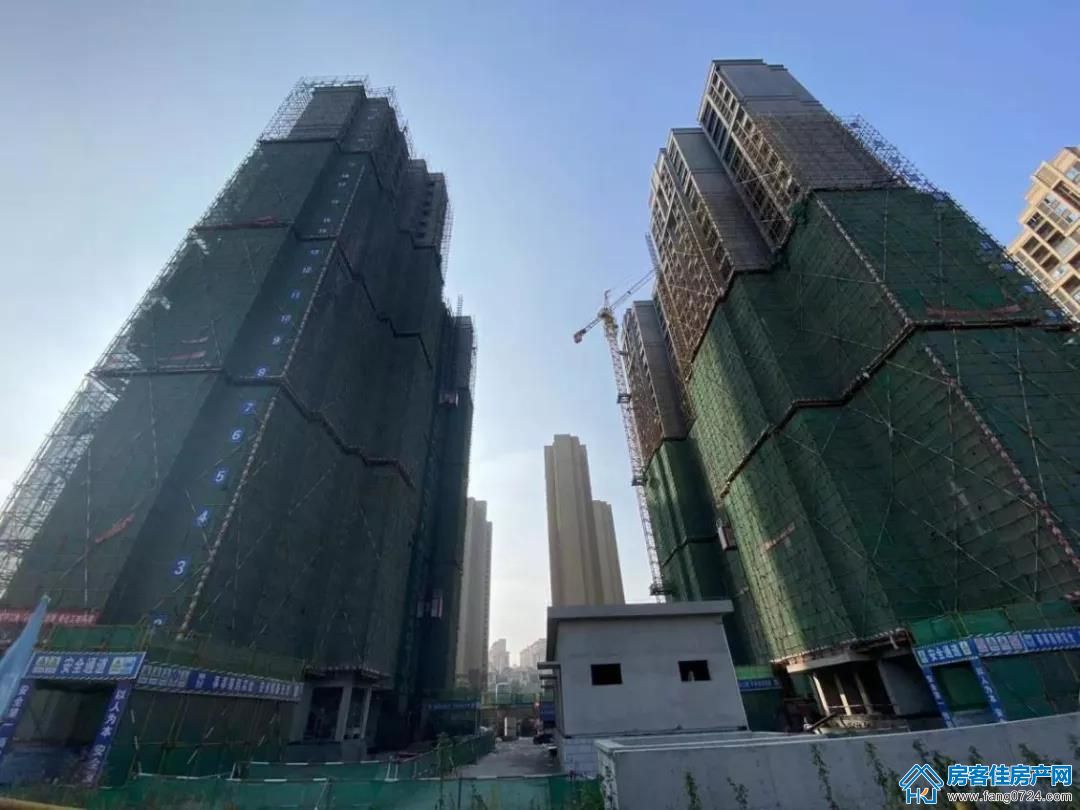

B1#楼、B2#楼主体结构施工已全部完成。
2.二次结构施工。
B1#楼内粉已施工至23层,外粉已施工完成,防水保护层浇筑完成,屋面砖粘贴完成。
B2#楼内粉已施工至24层,外粉已施工完成,防水保护层浇筑完成,屋面砖粘贴完成。
B1#、B2#楼第四道悬挑层以上外架拆除完成。
B1#、B2#楼阳台护栏已安装至20层。
B1#楼北侧商铺内外粉施工完成。
双泉花园工程项目由1幅地块组成,共有16栋单体建筑。总用地面积117354平方米,总建筑面积为294462平方米,容积率2.55,绿化率为35%,建设内容包括住宅、商业建筑,公共管理和公共服务设施,市政公用设施等,其中,1#-5#、7#、9#楼为27层住宅楼,6#、8#楼为16层住宅楼、10#-16#楼为26层住宅楼。

项目进展
2.主体结构施工。16栋楼主体结构全部封顶,幼儿园、商业及大门主体结构全部完成,地下室后浇带浇筑全部完成。除1#配电房以外,其余配电房土建施工完成80%,1#配电房正在进行主体施工。
3.二次结构施工。1#-16#楼二次结构施工全部完成。
4.屋面工程施工。1#-12#、14#-16#楼屋面贴砖全部完成,13#楼完成50%。
5.装饰工程施工:
内、外墙粉刷:1#-16#楼全部完成。
栏杆安装:1#-16#楼栏杆安装全部完成;1#-9#楼楼梯扶手安装基本完成,12#、14#楼完成40%。
窗框安装:1#-11#楼窗框安装基本完成,12#、14#安装完成30%。
顶板防水:地下室顶板防水施工基本完成。
外墙涂料:9#、12#、14#、16#外墙刮腻子完成50%。
公共部分贴砖:1#-4#、6#、8#、11#楼贴砖完成20%。
6.机电安装工程施工。1#-16#楼室内外排水管道安装完成80%。地下室消防喷淋安装基本完成,消火栓管网完成40%,风管安装完成50%。
电梯:1#-8#楼电梯安装全部完成。
公、专变:公变配电柜已进场,地下室桥架安装完成80%。
7.室外配套工程。室外雨污水管网施工完成60%。

项目总建筑面积42273.83㎡,容积率2.06,绿化率为32.1%,项目地上计容建筑面积33447.58平方米,地下总建筑面积7643.22平方米。建设内容包括:住宅、商业建筑,其中1#-4#楼为18层住宅楼,3#楼附带2层商业,二期商业楼为2层商业楼。

项目进展

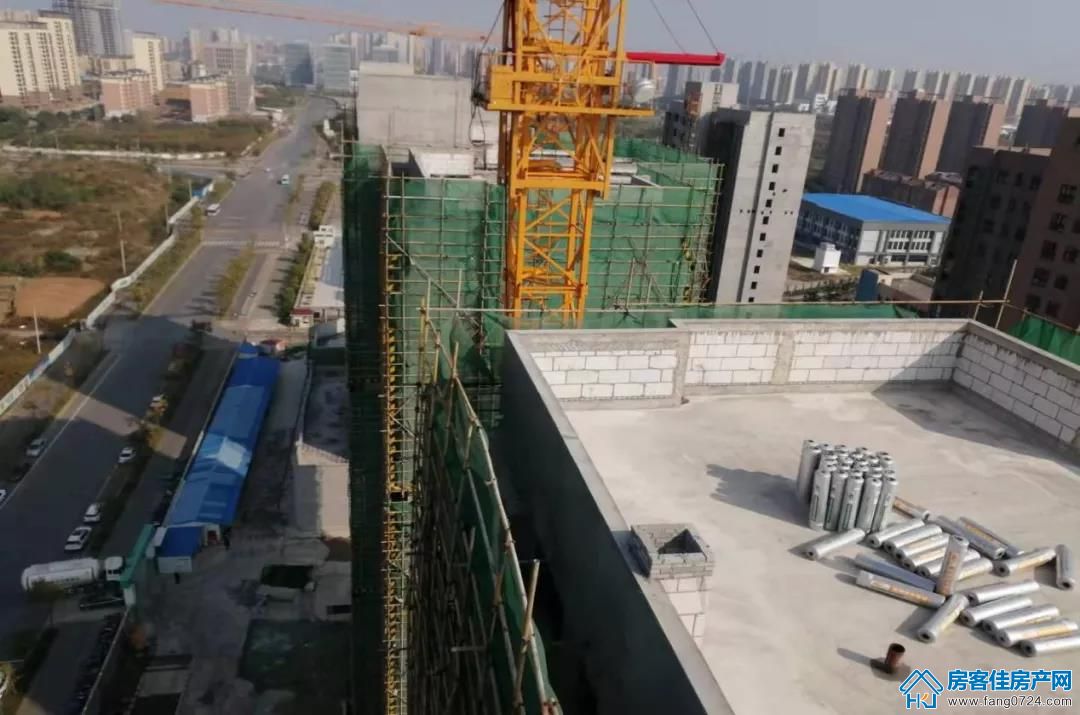

2、主体结构施工。1-4#楼主体结构工程验收完成;商业楼砌体施工完成。
3、二次结构施工。已完成。
4、屋面工程施工。1#、2#楼屋面正在进行防水层施工;3#、4#楼屋面防水层、保温层施工完成。
5、抹灰工程施工。1#、2#楼外墙抹灰完成,正在进行内墙抹灰;3#、4#楼内墙及外墙抹灰完成,外墙保温施工完成50%;配电室外墙抹灰完成。
6、安装工程施工。3#、4#楼阳台栏杆安装完成,屋面排水主管安装完成。
7、脚手架工程施工。3#、4#楼外脚手架拆除完成。
每一个细节的严苛
都是对品质生活的向往
每一个精密的设计
都是对匠心精神的致敬
用细节筑就美好,以匠心灌注品质
坚持初心,坚守品质,稳步前行
随着工程建设的逐步推进
荆门城建地产
从无懈怠,保质保量
正在以幸福加速度的姿态向你走来
咨询热线:0724-6900318

- 城控·长宁太和
- 均价: 4100元/㎡
- 区域:荆门-东宝区
